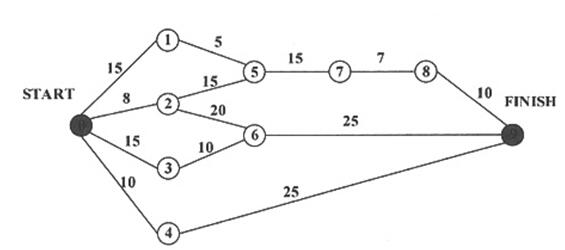

下图是一个软件项目活动图,其中顶点表示项目里程碑,连接顶点边表示包含活动,则里程碑( )没有按时完成会影响整个项目进度。若活动0→2完成后,停止3天才开始活动2→6,则完成整个项目最少时间是(请作答此空)天。
下图是一个软件项目活动图,其中顶点表示项目里程碑,连接顶点边表示包含活动,则里程碑( )没有按时完成会影响整个项目进度。若活动0→2完成后,停止3天才开始活动2→6,则完成整个项目最少时间是(请作答此空)天。
答案:
C
本题解析:
本题考查软件项目管理基础知识。根据关键路径法,计算出关键路径为0-2-5-7-8-9,关键路径长度为55。因此里程碑2在关键路径上,而里程碑1、3和4不在关键路径上。若活动0→2完成后,停止3天才开始活动2→6,则相当于0-2-6-9是一个关键路径,此时,完成项目最短时间应该是56天。
郑重声明:喝茶属于保健食品,不能直接替代药品使用,如果患有疾病者请遵医嘱谨慎食用,部分文章来源于网络,仅作为参考,如果网站中图片和文字侵犯了您的版权,请联系我们处理!
上一篇:下图是一个有限自动机的状态转换图(A为初态、C为终态),该自动机识别的字符串集合可用正规式( )来表示。
下一篇:下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的值表示完成活动所需要的时间,则关键路径长度为( )。
相关推荐
最新更新
推荐阅读
猜你喜欢
- 从监理的角度来分类,以下不属于监理总控类文档的是( )。
- 信息系统的风险评估过程是一个动态循环的过程,应周期性的对信息系统安全进行重评估。下面四个选项中,(
- OSI参考模型将网络体系结构划分为七层,其中( )的主要功能是将网络地址翻译成对应的物理地址,并决定
- 老于是某银行系统架构师,他为银行投资管理系统设计软件架构包括进程通信和事件驱动系统,该软件架构风格属
- 给定关系模式R<U,F,U={A,B,C,D,E},F={B→A,D→A,A→E,AC→B},则R的
- 已知文法G:S→A0B1,A→S11,B→S00,其中S是开始符号。从S出发可以推导出( )。
- 在容错系统三种工作方式中,确认某一主机出错时,正常主机除了保证自身原来任务继续运行外,还接管预先设定
- 下面二叉树表示简单算术表达式为( )。
- 项目经理要求杨工在项目经理工作站上装一个 Internet 应用程序,该程序允许项目经理登录,并且可
- 防治特洛伊木马的有效手段不包括()。
关注我们
