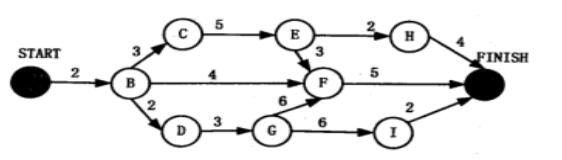

某软件项目活动图如下图所示,其中顶点表示项目里程碑,链接顶点边表示包含活动,变色数字表示活动持续时间(天)。完成该项目最少时间为( )天。由于某种原因,现在需要同一个开发人员完成BC和BD,则完成该项目最少时间为(请作答此空)天。

2023-10-10 10:22分类: 计算机类 阅读:



某软件项目活动图如下图所示,其中顶点表示项目里程碑,链接顶点边表示包含活动,变色数字表示活动持续时间(天)。完成该项目最少时间为( )天。由于某种原因,现在需要同一个开发人员完成BC和BD,则完成该项目最少时间为(请作答此空)天。

A.11 B.18 C.20 D.21 收起答案
答案: C
本题解析:

找出关键路径即可BC、BD并行,势必会造成两天时间延误,故项目最少完成时间变为18+2=20天。

第一问是求关键路径 第二问是在关键路径上有活动延期后势必会造成整个项目工期延误
