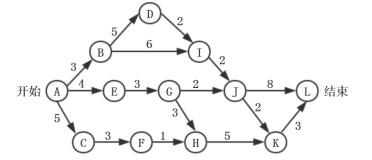

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天),则完成该项目的最少时间为 (请作答此空) 天。活动BD和HK最早可以从第 ()天开始。(活动AB、AE和AC最早从第0天开始)
某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天),则完成该项目的最少时间为 (请作答此空) 天。活动BD和HK最早可以从第 ()天开始。(活动AB、AE和AC最早从第0天开始)
答案:
D
本题解析:
项目的工期是从开始到结束持续时间最长的工作。题目中持续时间最长的是ABDIJL,需要时间20天。BD活动在AB活动结束之后便可以开始,所以最早开始时间为4。HK活动需要在AEGH与ACFH两条路径上的活动均完成之后,才能开始,所以最早开始时间为11。
